广西天峨交连岭150MW风电场二期项目全部风机吊装完成 | ||||
| ||||

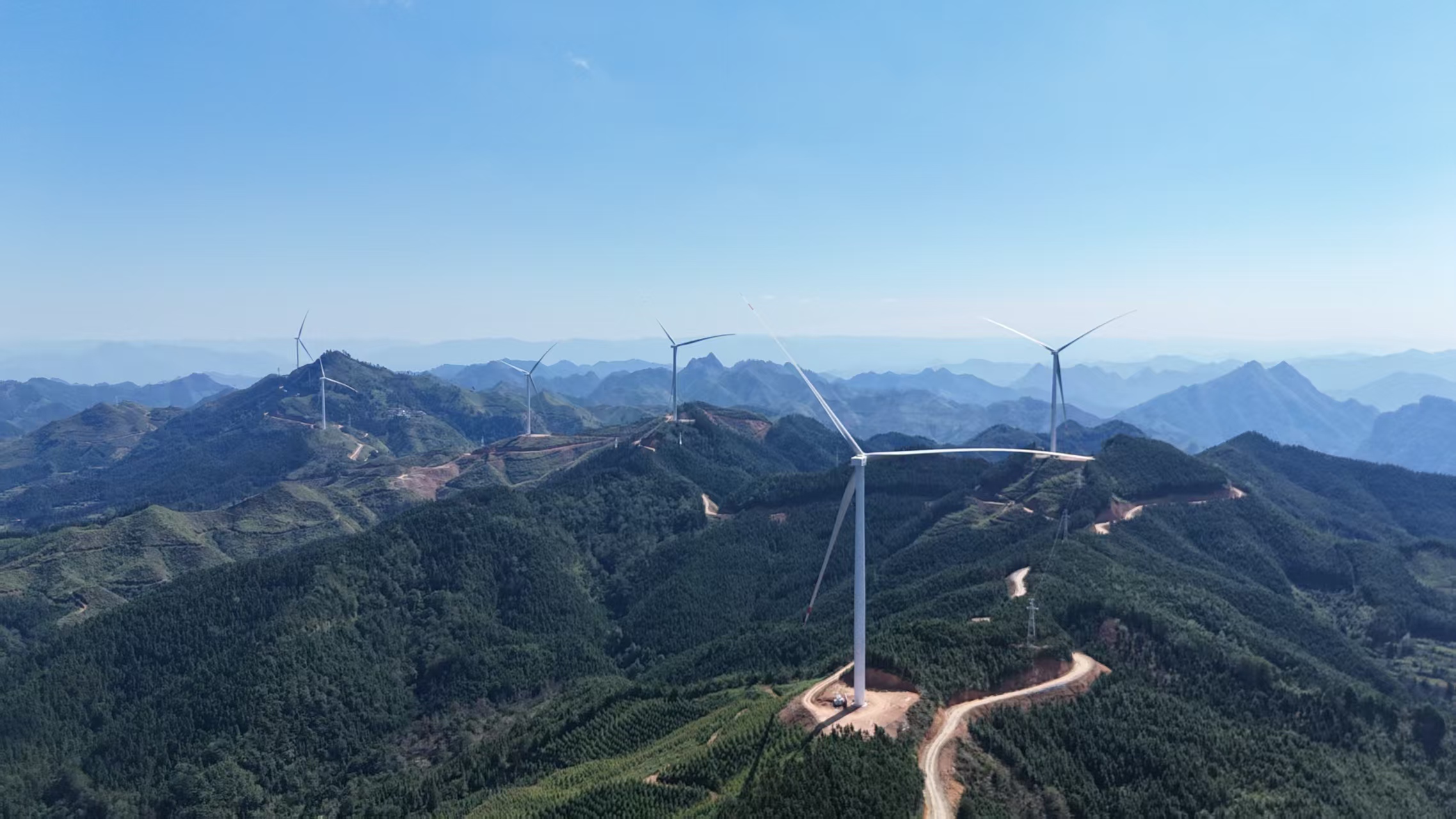

近日,随着最后一台风机叶轮与机舱精准对接,由贵阳院参与建设的广西天峨交连岭150MW风电场二期项目顺利完成全部29台风机吊装任务,标志着项目从主体吊装转入设备调试、集电线路完善和全容量并网阶段。 项目位于广西自治区河池市天峨县向阳镇交连岭一带,是当地重点能源建设项目,总装机容量150兆瓦。规划安装25台5MW、4台6.25MW机组,新建220kV升压站并配套储能。场区跨向阳镇、下老乡、燕来乡一带,南北约29公里、东西约16公里,场址高程1000—1400米,山林茂密、地形起伏大,部分机位山路崎岖,风机吊装作业面受限,同时受山区多变天气影响,施工组织难度大。 自项目开工以来,项目团队统筹资源配置,科学规划吊装顺序,优化施工方案,严格落实安全管控与质量检查,建立重点机位台账,按运输条件、天气窗口、到货顺序倒排吊装计划;项目负责人带头驻点,划分党员责任区,对基础浇筑、塔筒组对、机舱吊装、叶轮对接逐道工序交底;安全、质量人员跟班旁站,针对山区道路转弯半径不足、湿滑泥泞、突发阵风等风险,提前加固运输便道、开展吊装专项论证和风速监测,做到“一机一策、一段一方案”。面对叶片超长、机舱超重、平台狭窄等难点,团队优化主吊站位和组车顺序,统筹厂家、监理、施工各方资源,把设备卸货、保管、检测、安装、接地、接线一体推进,既保安全底线,又抢施工窗口。 全部风机吊装完成,是项目建设的阶段性节点,也是全容量投产的关键一步。下一步,贵阳院项目团队将继续联动各参建单位,加快推进设备调试、箱变及集电线路收尾、升压站联调等后续工作,严守质量与安全双红线,确保项目早日全容量并网。 项目建成投产后,预计年上网电量达3.10297亿千瓦时,每年可节约标准煤约9.37万吨、减少二氧化碳排放25.627万吨,对改善天峨及桂西北能源结构、带动山区绿色产业发展、助力“双碳”目标具有重要作用。 | ||||
