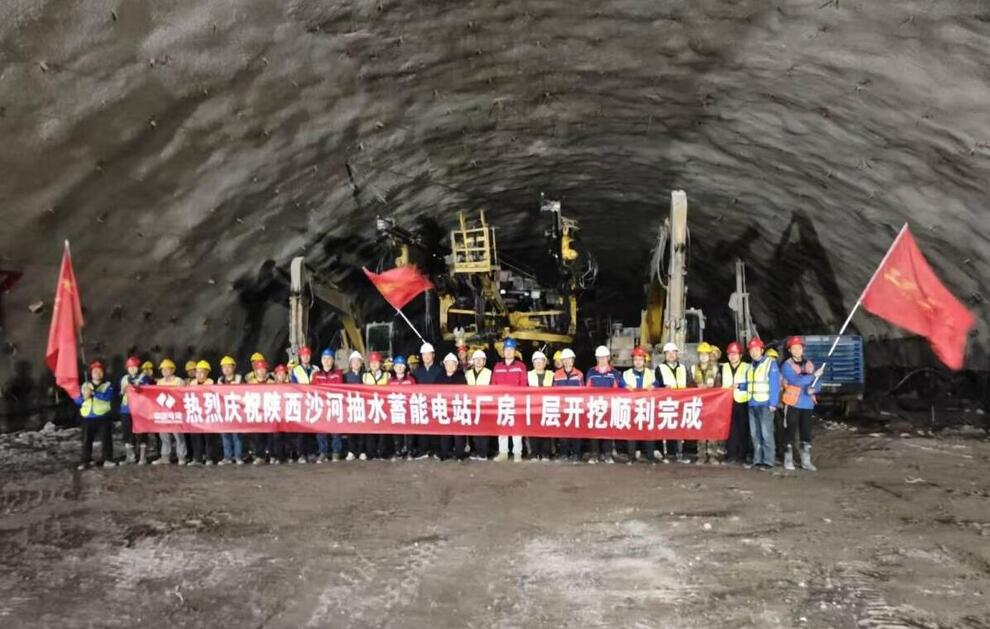

11月1日,伴随最后一茬爆破作业的精准落位,贵阳院承担监理的陕西沙河抽水蓄能电站地下厂房第Ⅰ层开挖工作顺利完成,较原计划提前15天完成该项节点任务,为项目后续各项施工任务推进奠定了坚实基础。 陕西沙河抽水蓄能电站是陕西省重点能源基础设施项目,拟安装4台单机容量为350兆瓦可逆式水轮发电机组,总装机容量1400兆瓦。地下厂房是电站的“心脏”,布置于上、下库之间的山体深部,采用中部开发,安装间、主机段、副厂房从右到左成“一”型布置,其开挖质量与安全关系到整个电站的长期稳定运行。 项目主副厂房洞总长195米,总高度60.6米,主厂房岩壁吊车梁以上开挖跨度28.8米。地下厂房共分七层开挖,第Ⅰ层开挖高度为10米,采用“中导洞先行,两侧扩挖逐步跟进”的施工方法,分三区开挖。第Ⅰ层地质条件复杂,开挖技术要求高,具有开挖跨度大、结构工艺复杂、支护型式多样、工期紧等难点。为确保开挖工作顺利推进,贵阳院监理部协同参建各方一道迎难而上,积极主动服务现场,严格执行“一炮一支护”、“一炮一评估”的循环施工流程,实现了各工序间的无缝衔接,克服不稳定块体强支护、洞室多工序交叉作业等诸多挑战,全力保障开挖作业安全、高效完成。 下一步,监理部将进一步总结经验,秉承“严格监理、热情服务”工作理念,协同参建各方共同向年度建设目标奋力冲刺,全力打造抽水蓄能领域精品工程。 | ||||
