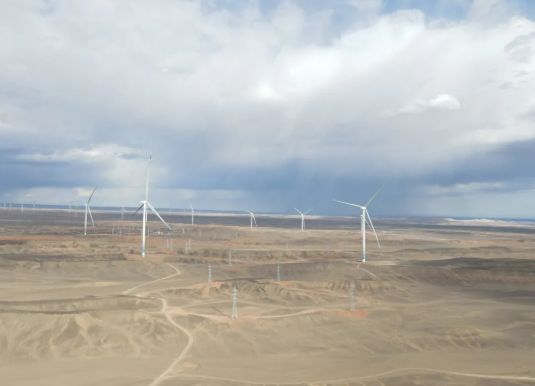

新疆华电哈密十三间房风储项目一标段全部风机吊装完成 | ||||
| ||||
4月27日,由贵阳院承建的新疆华电哈密十三间房风储项目一标段顺利完成全部56台风机吊装任务,标志着项目建设进入关键冲刺阶段,为实现全容量并网目标奠定坚实基础。 该项目位于新疆哈密地区伊州区七角井镇,规划安装160台6.25兆瓦风电机组,实际建设内容包括66台6.25兆瓦、55台9兆瓦及2台10兆瓦风电机组,总装机容量达927.5兆瓦。项目共划分为5个标段,包括风场2个标段、2座220千伏汇集站标段及储能1个标段。贵阳院承建范围为第一标段,包括55台9兆瓦机组与1台10兆瓦机组,总装机容量505兆瓦。 自项目开工建设以来,PC总承包项目部面对自然环境恶劣,风况条件复杂、施工作业难度大等诸多挑战,坚持科学统筹、精心组织,周密制定工期计划,合理优化工序衔接,稳步推进工程建设,于2025年4月30日完成全部56台风机基础浇筑,2025年6月19日实现首台风机吊装,并于2026年4月27日圆满完成全部56台风机吊装任务。施工过程中,项目部严把质量关、安全关,确保了吊装工作按期保质完成。 项目建成后,预计年发电量可达23.27亿千瓦时,相当于每年可节约标准煤约70万吨,减少二氧化碳排放约181万吨,对保护生态环境、减少大气污染具有积极促进作用。 | ||||
