科左中旗防沙治沙和风电光伏一体化工程首批55万千瓦项目24台风机基础全部浇筑完成 | ||||
| ||||

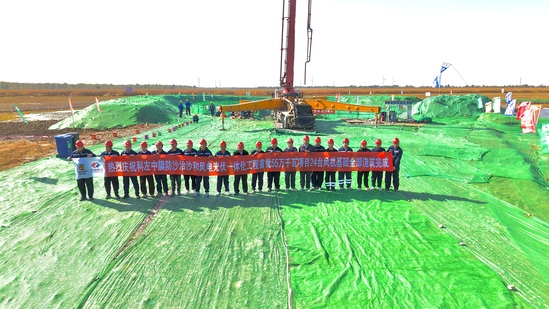

10月13日,随着最后一方混凝土精准注入模板,贵阳院承建的科左中旗防沙治沙和风电光伏一体化工程首批55万千瓦项目的24台风机基础全部顺利浇筑完成,为后续风机吊装、并网发电奠定了坚实基础。 项目位于内蒙古通辽市科左中旗东北部,计划新建200MW风电,配置82.5MW/165MWh储能系统,安装20台8.34MW和4台8.3MW机组,同时新建一座220kV升压站。配套工程包括35kV集电线路、进风电场道路、进升压站道路、检修道路及储能设施等。 在项目建设过程中,项目团队紧紧围绕工程建设目标,克服地下水位较高,盐碱地检修道路换填难度大等重重困难,提前制定专项应急预案,通过优化施工组织,加强与分包队伍协作,历时2个月,平均每2.5天一座风机承台浇筑,圆满完成了全部基础浇筑任务。 此次风机承台混凝土浇筑的顺利完成,不仅是科左中旗防沙治沙和风电光伏一体化工程建设过程中的重要里程碑,更彰显了项目团队勇于担当、攻坚克难的奋斗精神,交出了一份亮眼的“攻坚答卷”。下一步,项目部将加快推进风机塔筒吊装与电气设备安装工作,为科左中旗新能源转型发展贡献力量。 | ||||
